Đã đưa vào vận hành

SWRO Hòn Thơm — Phú Quốc

Trạm xử lý nước biển công suất 1.500 m³/ngày đêm phục vụ Dự án “Cáp treo và quần thể vui chơi giải trí biển Hòn Thơm”, Phú Quốc, Kiên Giang. SWATER KANKYO thực hiện gói thầu EPC trọn gói — thiết kế, tư vấn giải pháp, cung cấp và thi công lắp đặt hoàn thiện — cho Chủ đầu tư là Công ty TNHH Mặt Trời Phú Quốc. Hệ thống đã được bàn giao và đưa vào vận hành.

1.500m³/ngày đêm
62,5m³/h danh định
≈ 43%Tỷ lệ thu hồi thiết kế
104màng RO (13 vessel)

Phạm vi công việc

Cấu hình hệ thống

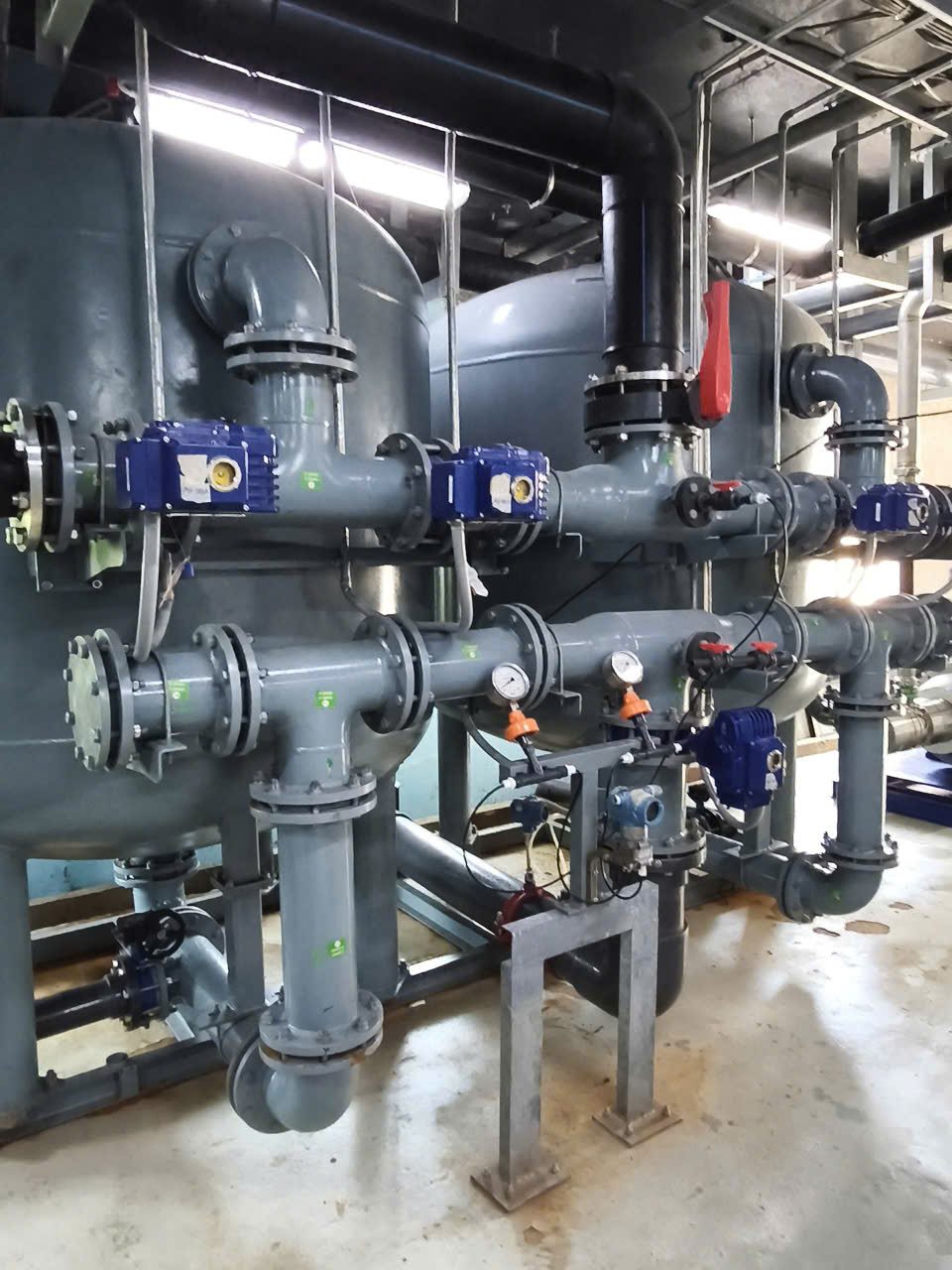

Tiền xử lý: 2 lọc cát áp lực F-001A/B với van điều khiển khí nén cho chu trình rửa ngược luân phiên, tiếp theo là cụm lọc tinh cartridge 3M High Flow bảo vệ màng. Châm hóa chất gồm NaOCl (diệt khuẩn), SMBS (khử clo dư) và antiscalant (chống cáu cặn).

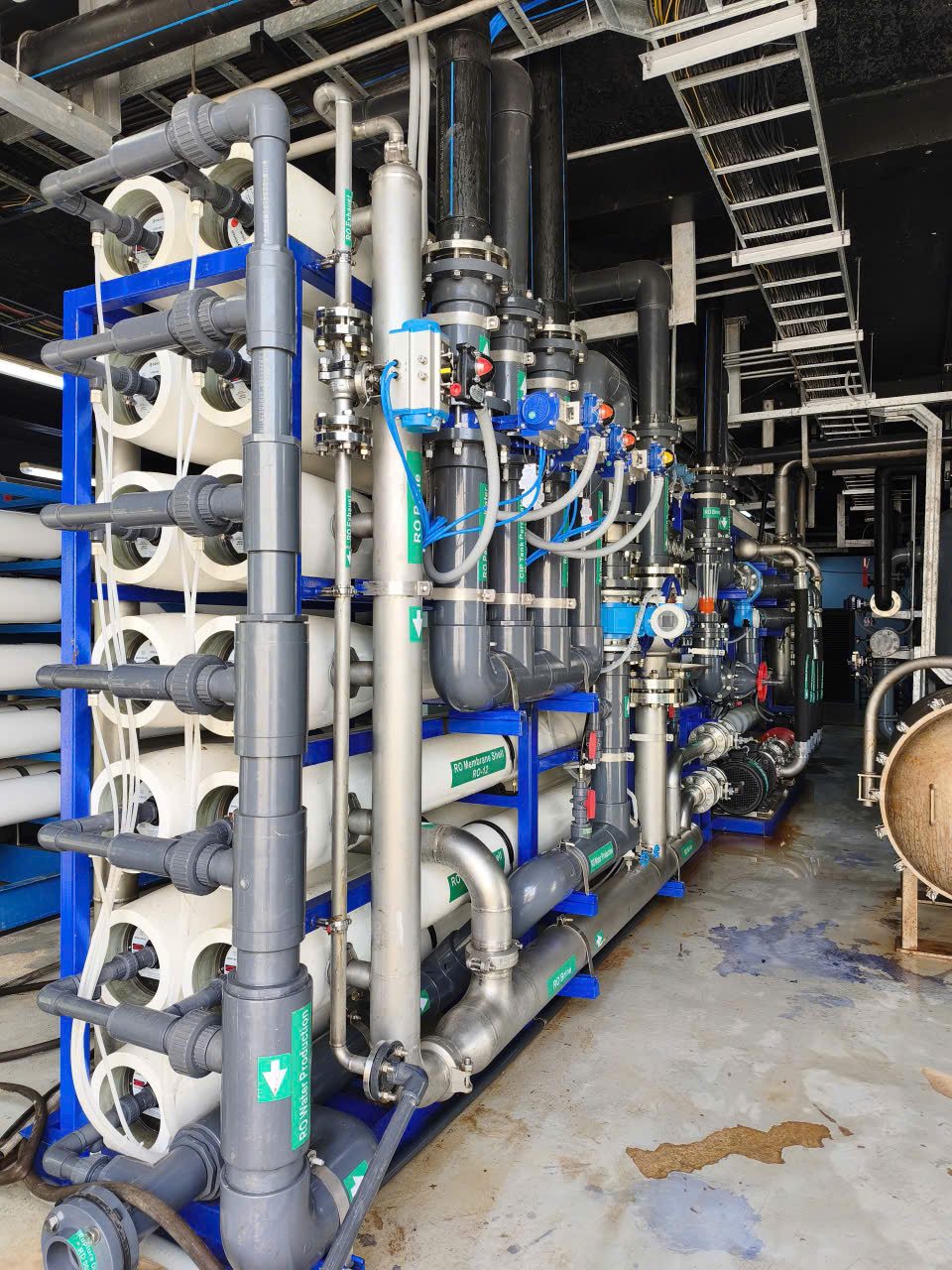

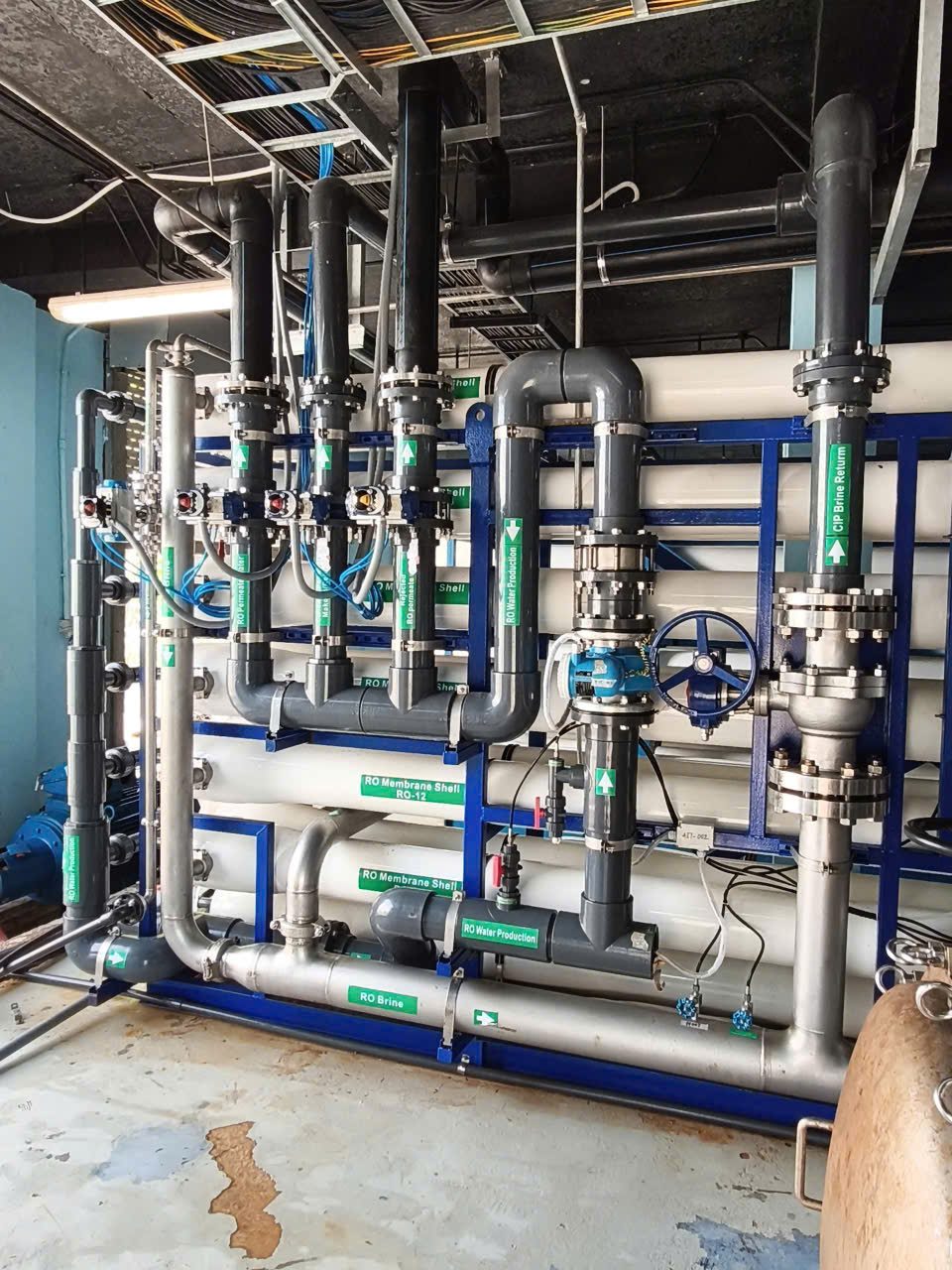

Khối RO nước biển: 104 màng LG Chem NanoH₂O SW 400 GR bố trí trong 13 vessel Pentair 80S120 (8 element mỗi vessel).

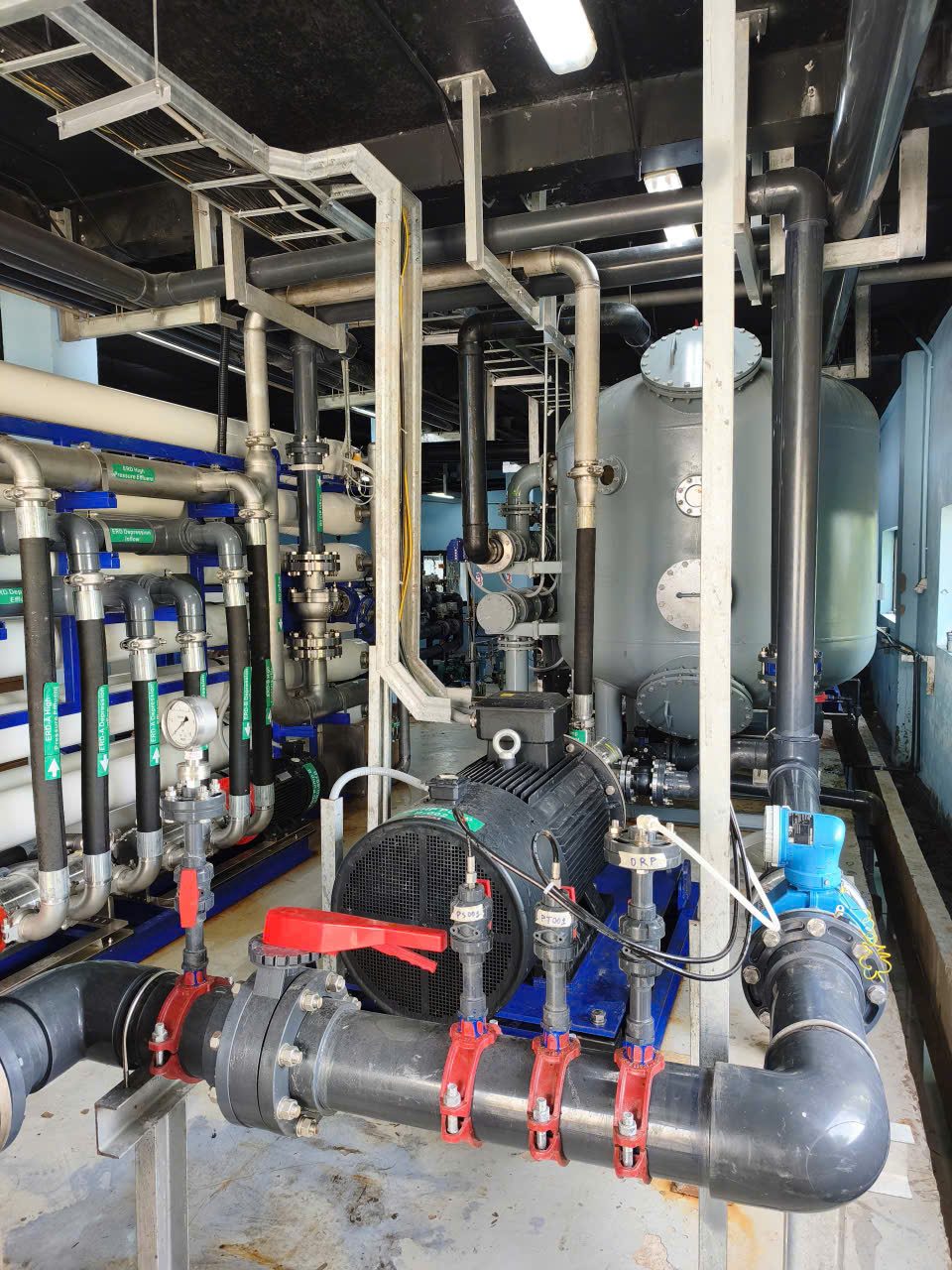

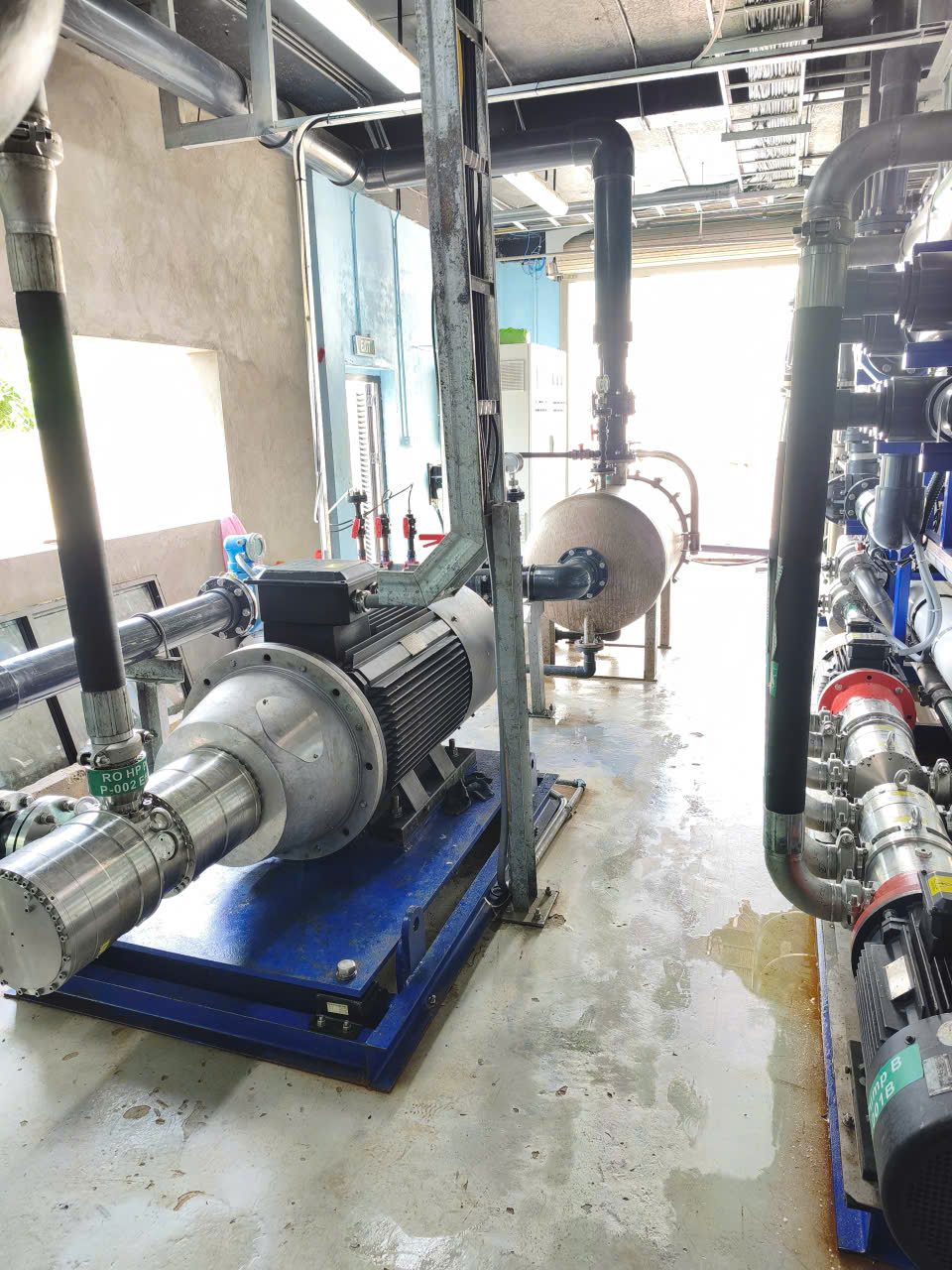

Bơm cao áp và thu hồi năng lượng: bơm piston Danfoss APP 65 (160 kW, 70 bar, tag P-002) chạy qua biến tần ABB ACS510; thiết bị thu hồi năng lượng đẳng áp Danfoss iSave 40 với hai bơm tăng áp ERD-001A/B (15 kW mỗi bơm) tận dụng áp lực dòng brine.

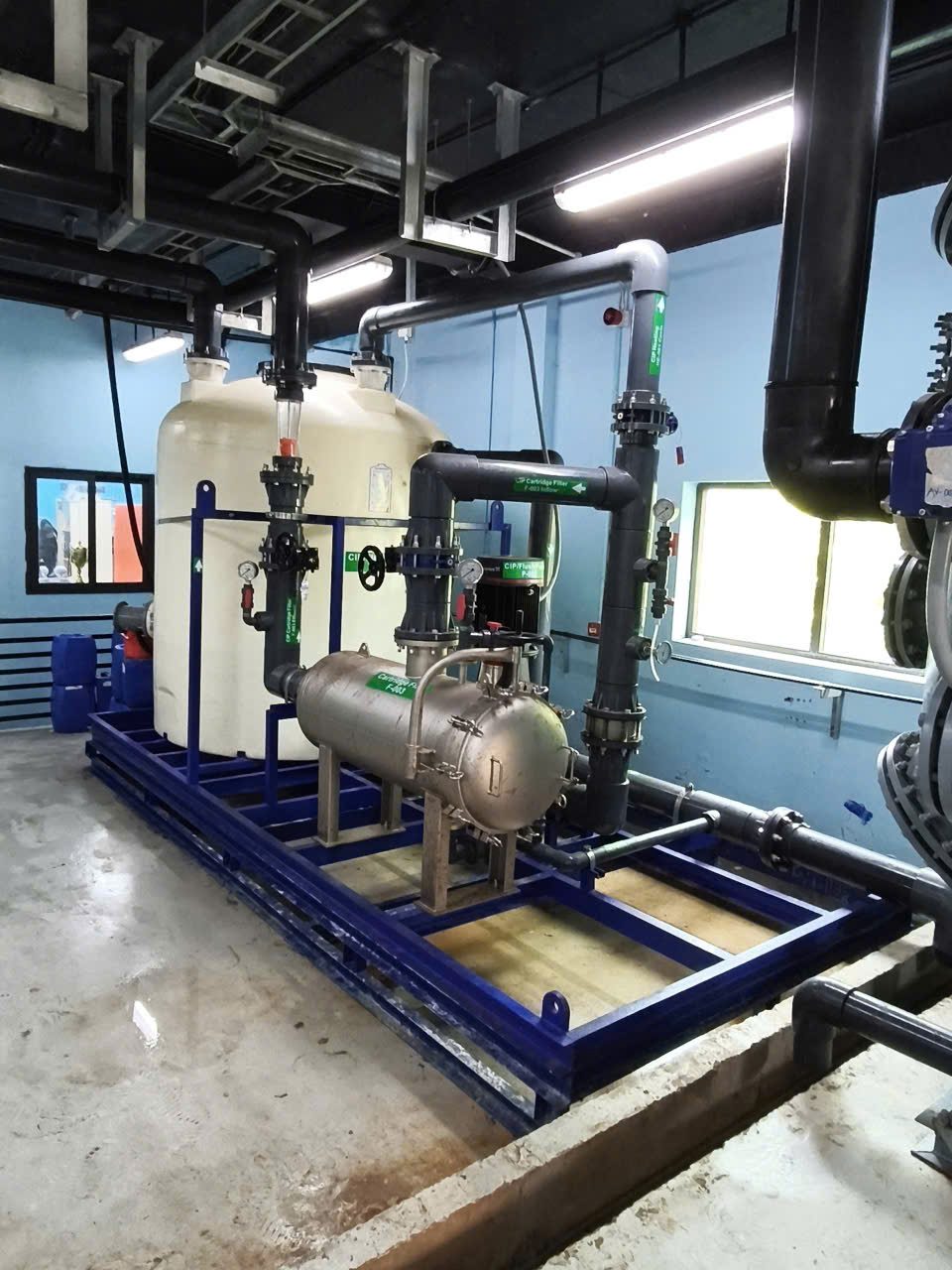

Vệ sinh màng: hệ CIP tại chỗ với bồn hóa chất và bơm tuần hoàn Grundfos CRN95 (15 kW, tag P-003).

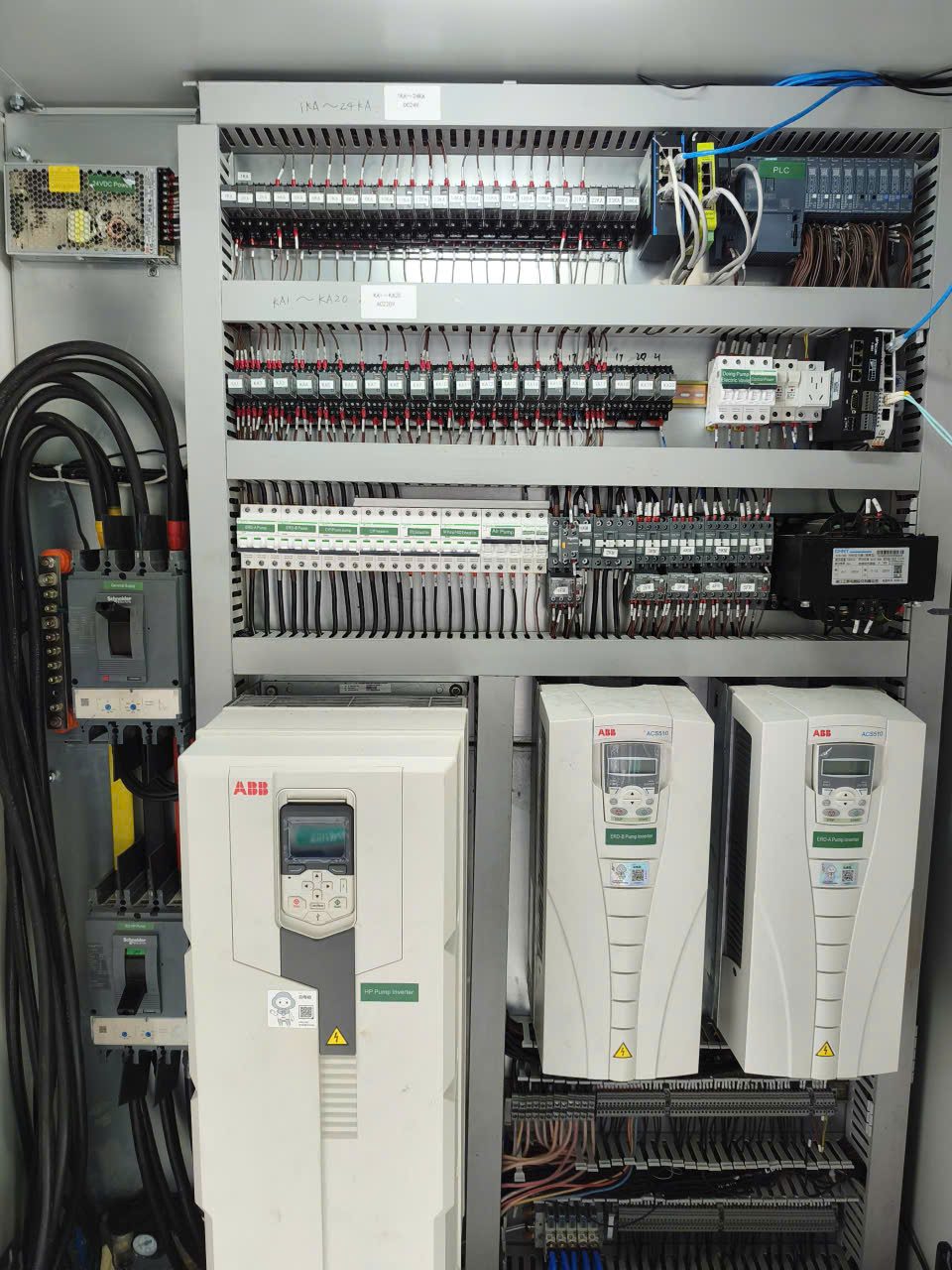

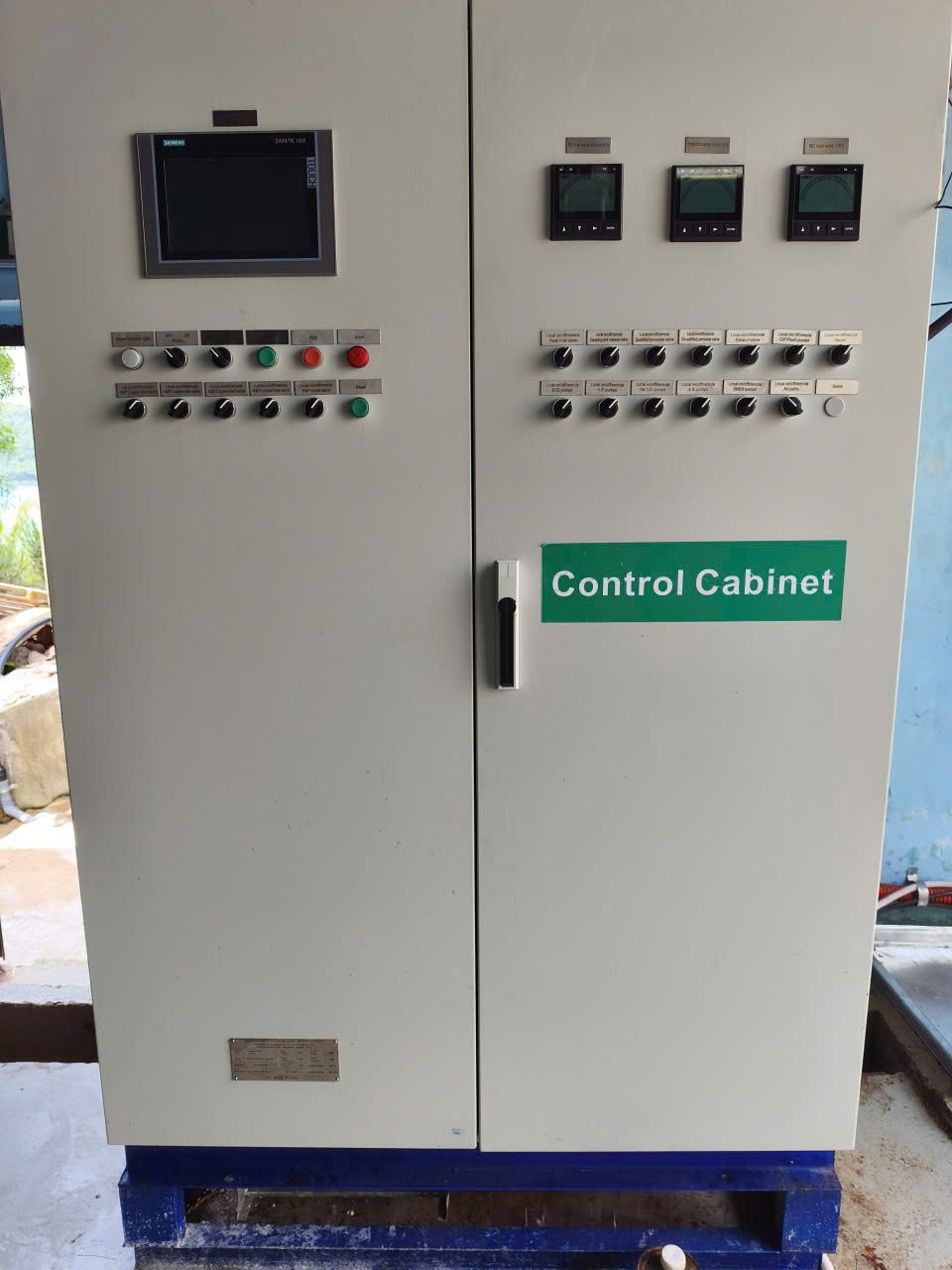

Điều khiển: PLC Siemens S7-1500 với màn hình HMI Comfort tại tủ điều khiển trung tâm; biến tần ABB ACS510 cho bơm cao áp và bơm ERD; thiết bị đóng cắt Schneider. Mỗi thiết bị có công tắc Local/Off/Remote tại tủ. Khóa liên động an toàn quan trọng: bơm châm SMBS phải chạy trước bơm cao áp để bảo vệ màng khỏi clo dư.

Thông số chính

Hạng mụcGiá trị
Công suất thiết kế1.500 m³/ngày đêm
Lưu lượng nước sạch danh định62,5 m³/h
Nước biển đầu vào3.520 m³/ngày đêm, TDS ≈ 41.998 mg/L
Nước sạch sau xử lý1.504,9 m³/ngày đêm, TDS ≈ 116,6 mg/L
Tỷ lệ thu hồi thiết kế≈ 43 %
Cấu hình màng13 vessel Pentair 80S120 × 8 element = 104 màng LG SW 400 GR
Bơm cao ápDanfoss APP 65 — 160 kW, 70 bar
Thu hồi năng lượngDanfoss iSave 40 — 2 bơm tăng áp × 15 kW
Công suất điện lắp đặt≈ 207,6 kW (380 VAC/3Ph/50 Hz)
Địa điểmHòn Thơm, Phú Quốc, Kiên Giang

Số liệu theo hồ sơ thiết kế và tài liệu thiết bị của dự án. Thông số vận hành thực tế thay đổi theo mùa và chất lượng nước biển đầu vào.

Tiến độ thực hiện

Tiến độ hợp đồng (bản R0 ngày 01/12/2021) — tổng thời gian 285 ngày:

Hệ thống hiện đã hoàn thành và đưa vào vận hành, cấp nước sạch cho quần thể du lịch trên đảo.
